Плещеницы, Минская область
Направленный демонтаж дымовой трубы котельной (32 м) без спецтехники

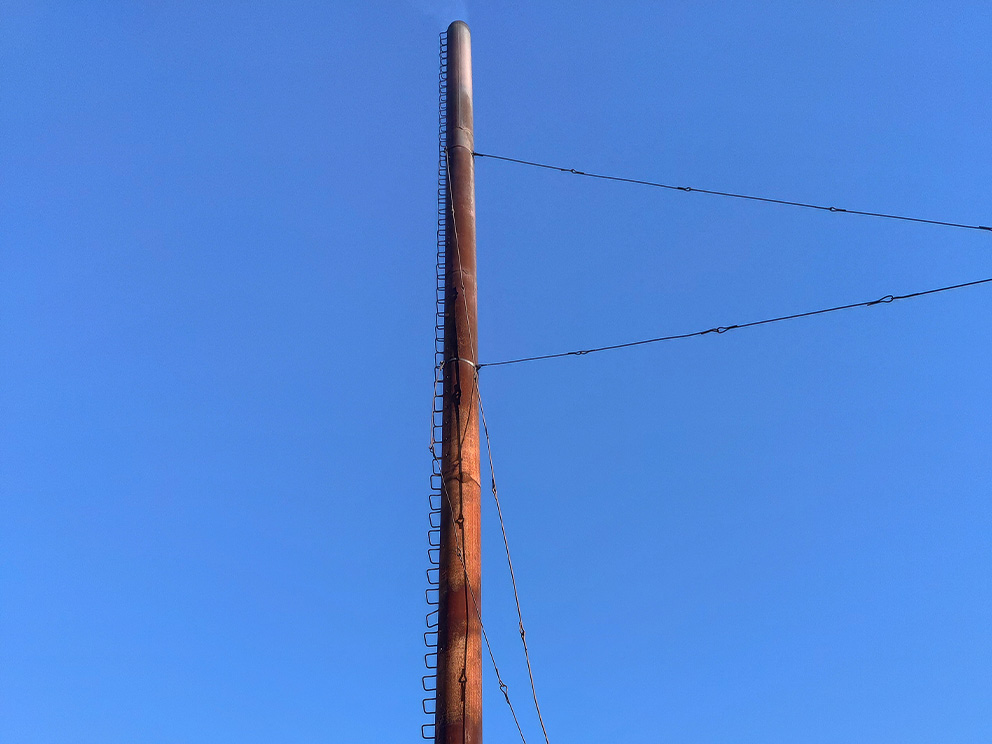

Выполнили направленный демонтаж металлической дымовой трубы котельной высотой 32 метра и диаметром 0,5 метра без привлечения спецтехники. Работы проведены силами промышленных альпинистов с точным контролем траектории падения — без повреждения близлежащих объектов.
Информация о проекте
- Объект: металлическая дымовая труба котельной.
- Высота: 32 м.
- Диаметр: 0,5 м.

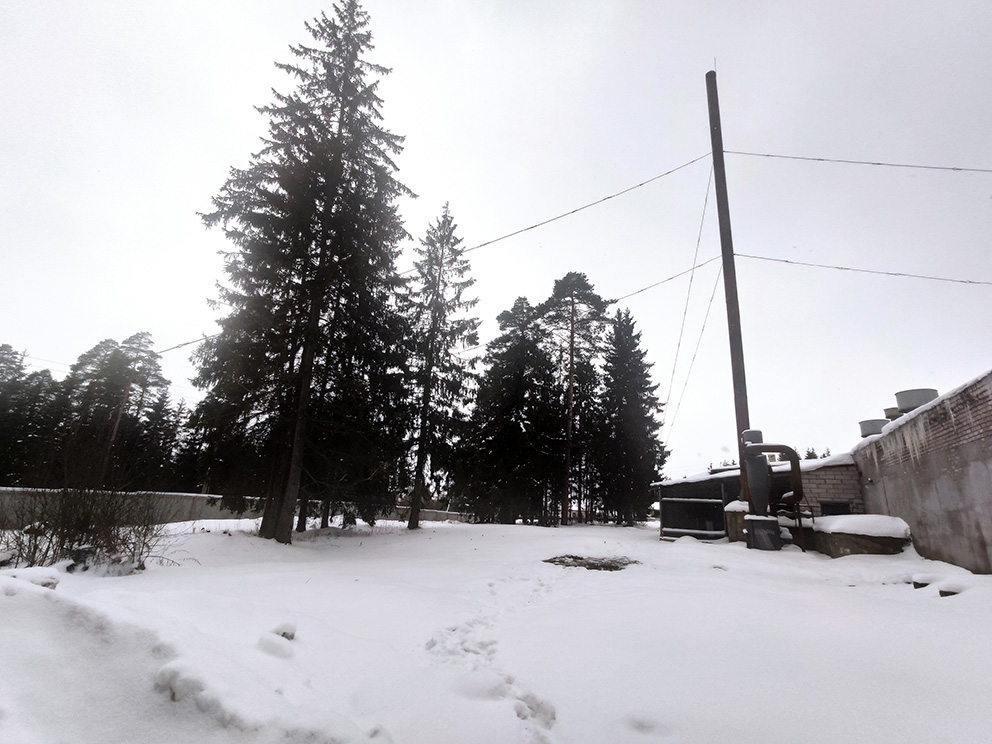

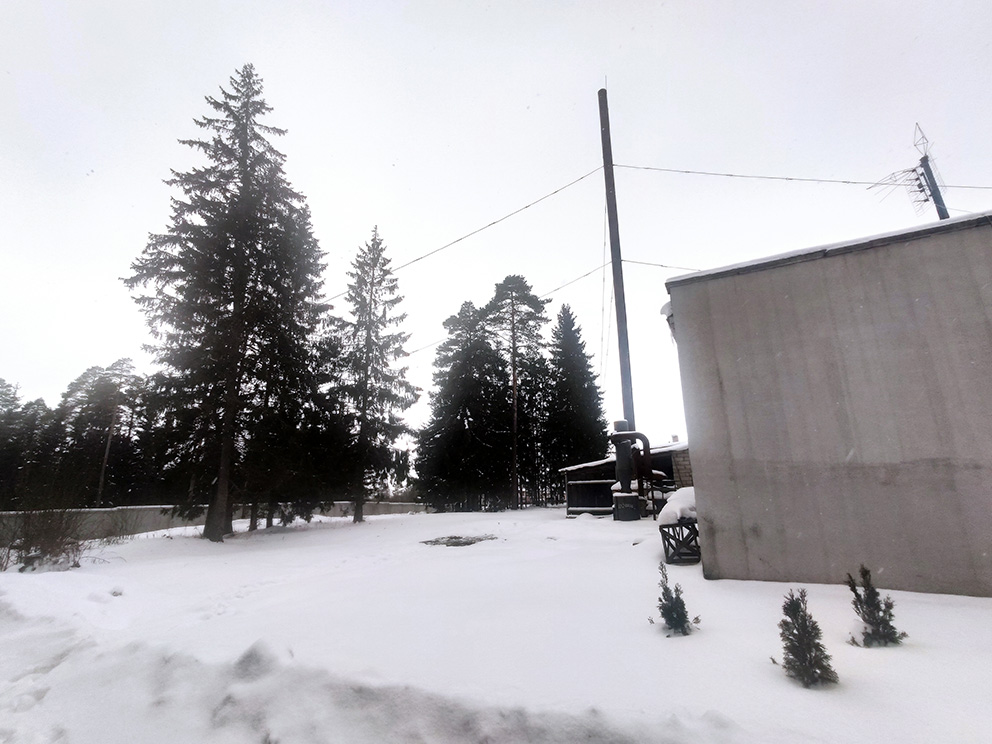

- Конструкция: 6 оттяжек (3 верхние, 3 нижние).
- Материал: углеродистая сталь.
- Местоположение: Минская область, промышленная зона.
- Срок выполнения: 1 рабочий день.
Задача и её решение
Перед нами стояла задача демонтировать аварийную дымовую трубу в условиях плотной промышленной застройки. Сложности:
- невозможность использования кранов и спецтехники из‑за ограниченного пространства;
- близость зданий, заборов и линий электропередачи;
- наличие 6 оттяжек, влияющих на траекторию падения;
- риск неконтролируемого обрушения при неправильном демонтаже.
Решение: направленный демонтаж с сохранением двух оттяжек и переносом одной из них на 15–20 метров для точного контроля траектории. Преимущества метода:
- отсутствие необходимости в спецтехнике;
- точный расчёт траектории падения между ангарами, заборами и проводами;
- минимизация рисков для инфраструктуры;
- сокращение сроков и затрат.
Этапы работ
- Подготовка и ограждение зоны. Установка киперной ленты по периметру рабочей зоны. Удаление всей техники и прицепов с площадки.
- Осмотр и планирование. Фиксация расположения оттяжек, оценка состояния трубы. Расчёт безопасной траектории падения с учётом близлежащих объектов (здания, заборы, провода).
- Удаление лишних элементов. Обрезка выступающих частей трубы болгаркой для исключения помех при падении.
- Корректировка оттяжек.
- срезка оттяжек, направляющих трубу в сторону зданий, заборов и проводов;
- сохранение двух оттяжек для контроля падения;
- перенос одной оттяжки на 15–20 метров в безопасную зону для точного направления трубы.
- Контрольный спуск оттяжек. Закрепление каждой срезаемой оттяжки верёвкой, контролируемый спуск для предотвращения повреждений (например, разбитых окон).
- Монтаж системы натяжения. Использование полиспаста и автомобиля для создания равномерной натяжки троса, аналогичной остальным оттяжкам. Фиксация новой точки крепления на дереве в целевой зоне падения.
- Выполнение запилов.
- первый запил в точке запланированного падения;
- второй запил с обратной стороны с оставлением недопилов по бокам — для предотвращения вращения трубы при падении;
- контроль глубины запилов для плавного начала падения.
- Направленное падение. Ослабление удерживающих элементов, контролируемое падение трубы в заданном направлении между ангарами и заборами.
- Завершение работ. Демонтаж альпинистского снаряжения, уборка территории, подписание акта сдачи‑приёмки.
Используемое оборудование и инструменты
- Альпинистское снаряжение: страховочные системы, верёвки (диаметр 12 мм), карабины, спусковые устройства.
- Инструменты: болгарка с отрезными кругами, полиспаст для натяжения тросов.
- Крепежи: стальные тросы, талрепы, карабины повышенной прочности.
- Вспомогательная техника: автомобиль для создания натяжения.
- Средства защиты: каски, перчатки, защитные очки, страховочные стропы.
Результат

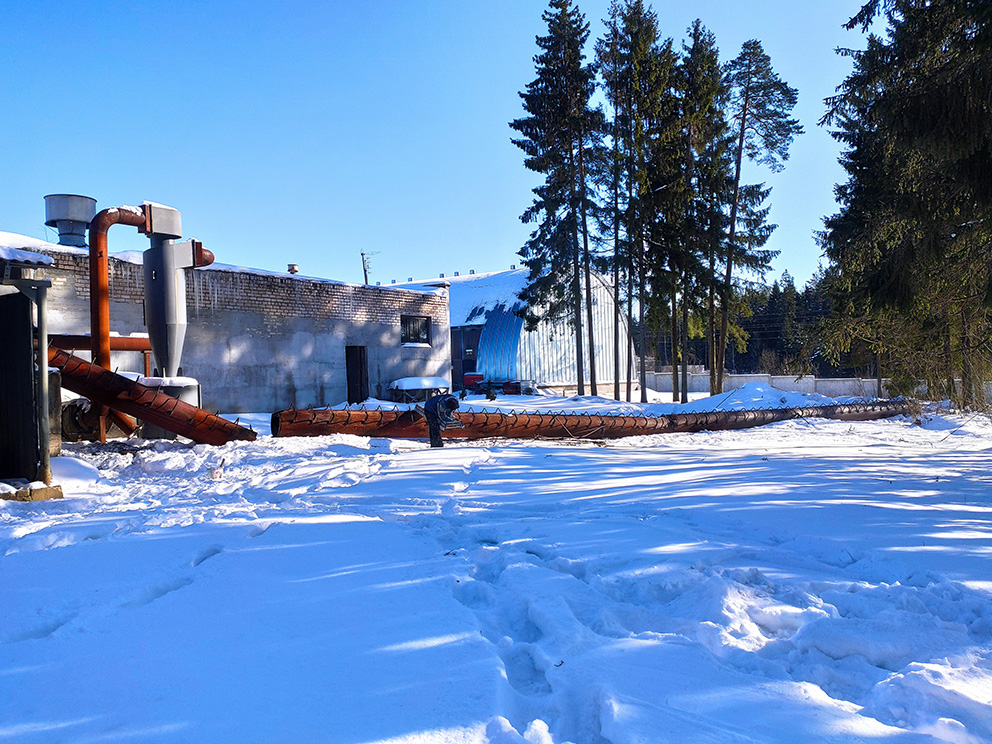

Дымовая труба успешно демонтирована направленным способом без применения спецтехники. Труба упала точно в заданном направлении — между ангарами, заборами и линиями электропередачи, без повреждений инфраструктуры.
Достигнутые преимущества:
- безопасность — нулевой риск неконтролируемого обрушения;
- экономия бюджета — отказ от аренды кранов и автовышек;
- оперативность — завершение за 1 день;
- точность — труба уложена в 2 метрах от целевого объекта;
- гарантия отсутствия претензий со стороны заказчика и надзорных органов.
- Вид работ - Выстный демонтаж
- Срок выполнения - 1 день
